一、核心需求
将数据从ECS服务器上的自建MySQL,迁移至XX云RDS。
接入XX云作为备库,实现异云容灾。
在预期部门无法及时配合切换的情况下,确保平滑迁移不影响业务数据流转。
二、技术方案

1、前期梳理
事实上目前为止前置库的管理一直比较混乱,明确各个数据库及帐号的归属、梳理账号权限和白名单设置情况也是本项目的任务之一。
2、准备阶段

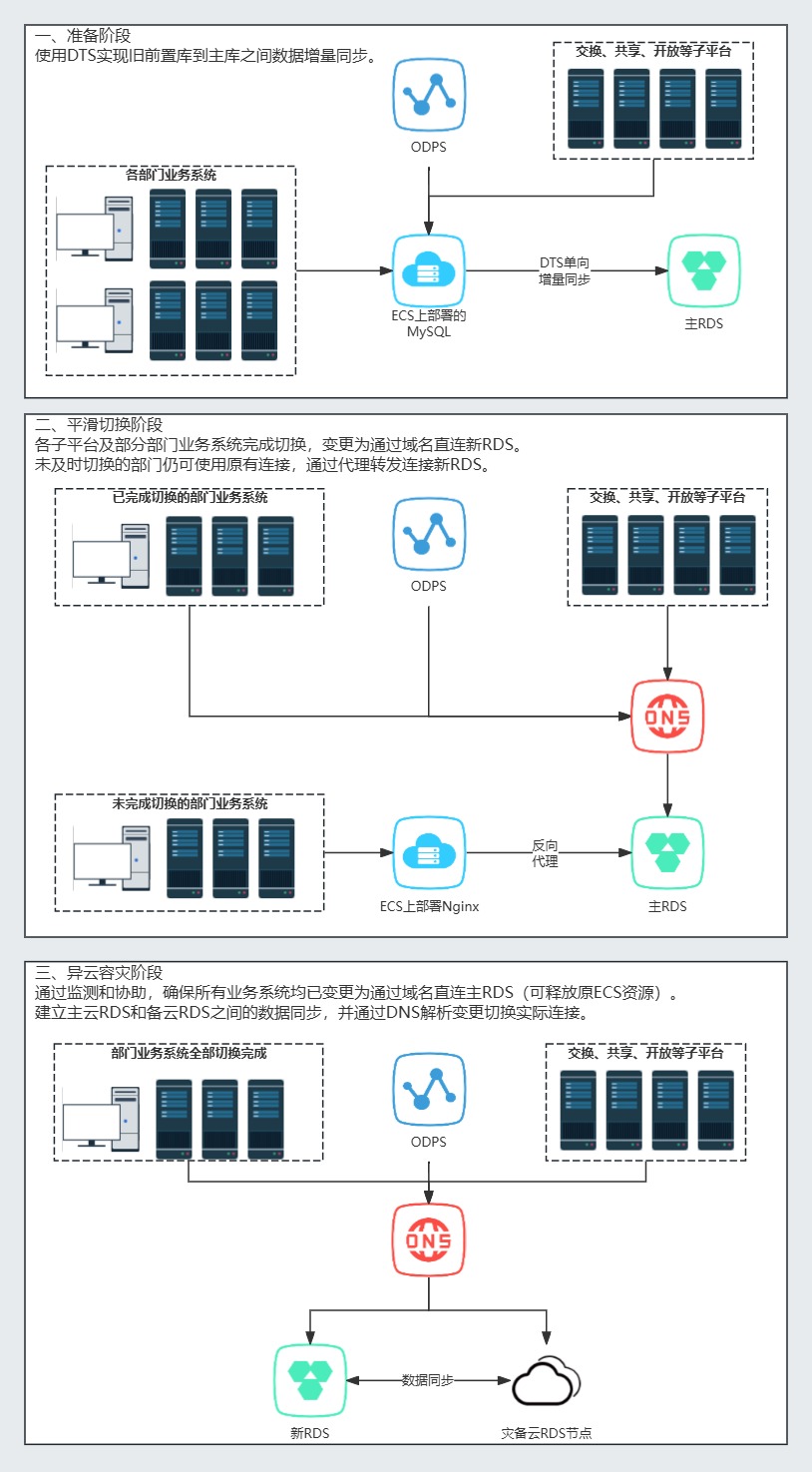

此阶段的核心目标是在不影响现有业务的前提下,建立数据同步链路。
部署新库: 准备一个新的主RDS实例作为迁移目标。
数据同步: 使用DTS (Data Transmission Service)工具,配置从现有ECS上部署的MySQL到新主RDS的单向增量数据同步。
在此期间,所有业务系统(包括各部门业务系统和ODPS)的数据库连接保持不变,继续访问旧的MySQL。新RDS此时作为一个“影子库”,其实时性由DTS保证。
3、平滑切换阶段
考虑到不同业务系统的改造进度和依赖差异,切换过程需要分批次、平滑进行。
直接切换: 对于可以修改配置的业务系统,将其数据库连接地址直接变更为新主RDS的域名。如图中“已完成切换的部门业务系统”。
代理切换: 对于暂时无法修改配置,或尚未完成切换的业务,采用反向代理方案作为过渡。在原MySQL所在的ECS上部署Nginx,并配置TCP转发。这样,未切换的应用依然访问旧的IP地址,但请求会被Nginx透明地转发至新的主RDS。
这个阶段,新旧两种连接方式并存,但所有数据库的实际读写都已经落在新的主RDS上。
4、异云容灾与收尾
在所有业务系统都完成切换,确认不再有流量走向Nginx代理后,即可进入收尾和容灾建设阶段。
完成切换: 协调所有业务方(包括ODPS),确保其数据库连接均已改为直接访问主RDS域名。
资源释放: 下线并释放用于Nginx代理的ECS资源。
容灾建设:
灾备云对等部署所有ECS和RDS节点。
在主RDS和灾备RDS之间建立数据同步链路。
通过DNS对数据库域名进行管理。当主节点发生故障时,可通过变更DNS解析将流量切换至灾备节点,实现容灾。
